ГПЗ на Кашагане: как идёт строительство

ГПЗ на Кашагане: как идёт строительство

  • 07.04.2025 18:04

Руководство QazaqGaz продолжает еженедельную инспекцию хода строительства газоперерабатывающего завода на Кашагане мощностью 1 млрд м3 в год.

В работах задействовано 1 300 человек, привлечено 200 единиц техники.

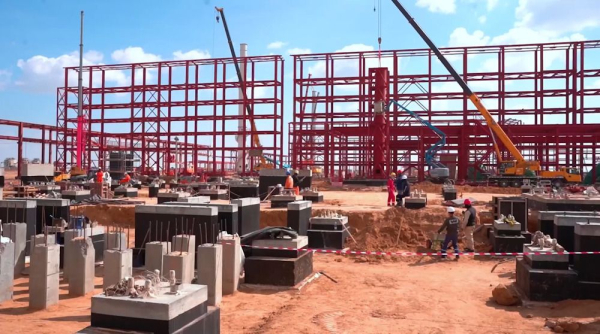

Текущий статус строительства и монтажных работ:

  • осуществляется поставка инертных материалов для строительства;
  • фундаментные работы: 38 884 м³ (58%);
  • монтаж оборудования: 2 218 т (22,1%);
  • монтаж металлоконструкций : 2 554 т (13,2%);
  • монтаж подземных трубопроводов: 12 193 м (30%).

Строительство ГПЗ на Кашагане продолжается в соответствии с графиком.
